El Gasoducto Presidente Néstor Kirchner (GPNK) se habilitó en ocho meses. La inauguración será el 9 de julio y, mientras tanto, continúa el llenado del caño de 532 kilómetros.
En diálogo con AM750, la subsecretaria de Energía, Cecilia Garibotti, señaló que el llenado completo terminaría "el próximo mes".
Además, remarcó que el GPNK "no es puramente una obra pública". "Es toda la política de Estado alrededor de la obra del gasoducto, porque incluso también es una política para promover la producción del gas. Nosotros ahora tenemos el caño y el gas", dijo.
"Además, tenemos una política de tarifas para asegurar que los beneficios que vienen de la obra del gasoducto se reflejen en las facturas a futuro de todos los argentinos y argentinas", agregó.
Gasoducto Néstor Kirchner: hasta dónde llega y qué beneficios trae al país
En este contexto, Garibotti indicó que el primer tramo llega hasta Salliqueló (provincia de Buenos Aires) y después se trabajará en el segundo, que llegará hasta San Jerónimo, en Santa Fe.

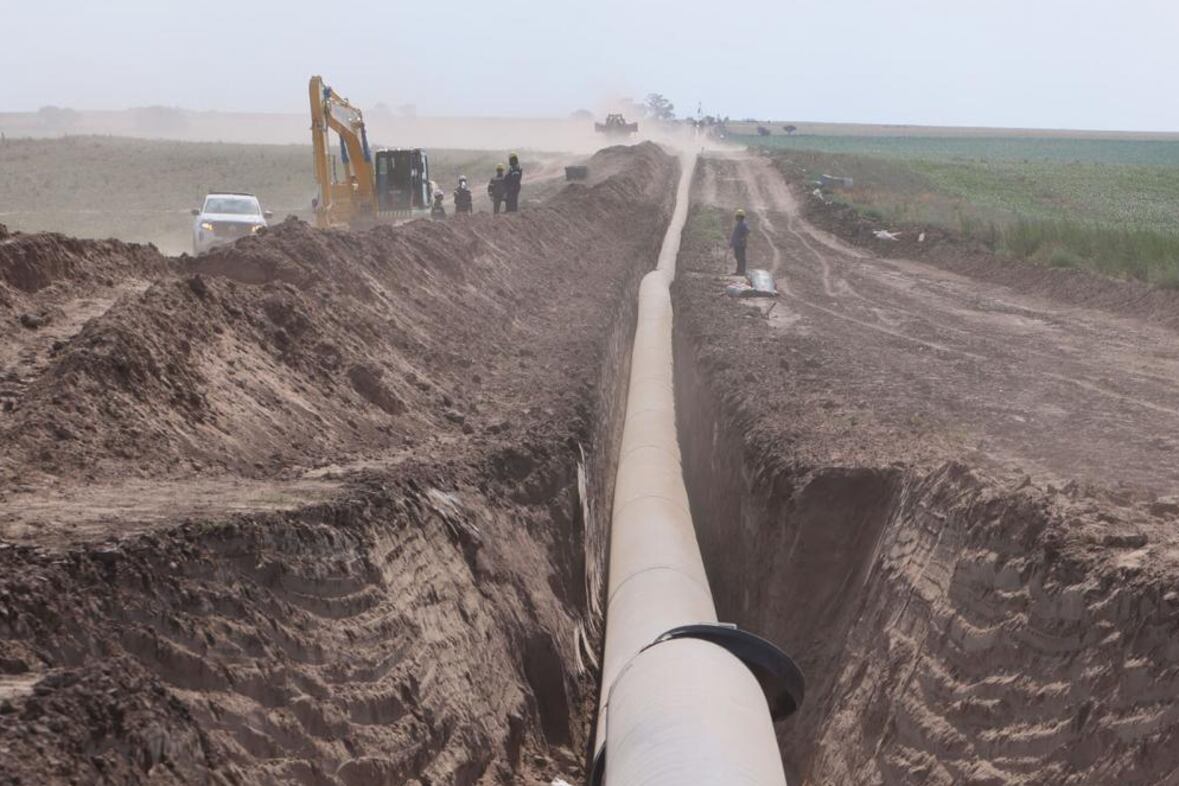

En total se tendieron 47.700 caños de 12 metros de largo y de 36 pulgadas de diámetro, en los 573 kilómetros de extensión del GPNK entre Tratayén y Salliqueló, atravesando las provincias de Neuquén, Río Negro, La Pampa y Buenos Aires, revelaron fuentes oficiales.
Por último, Garibotti subrayó que el gasoducto "beneficia a todo el país". "A la vez estamos trabajando en la reversión del Gasoducto Norte, eso significa que vamos a poder mandar el gas que está en Vaca Muerta hasta el norte del país que, hoy por hoy, depende en gran medida del gas de Bolivia", señaló.
"A su vez permite el desarrollo del GNL, que actualmente importamos de Bolivia y llega en los barcos", cerró.
Cronograma del proceso de llenado del Gasoducto Presidente Néstor Kirchner
El proceso de carga del gasoducto responde a procedimientos habituales en este tipo de sistemas lo que involucra fases de barrido y presurización de las cañerías de forma progresiva.
Cronograma de habilitaciones y puesta en marcha del primer tramo:
- 20 de junio: habilitación y puesta en marcha de EMED Tratayén y habilitación del kilómetro 0 al 29.
- 25 de junio: habilitación del kilómetro 29 al 61.
- 27 de junio: habilitación del kilómetro 61 al 89.
- 29 de junio: habilitación del kilómetro 89 a 145.
- 04 de julio: habilitación del kilómetro 145 al 285.
- 08 de julio: habilitación del kilómetro 285 al 570.
